果多水電公司圓滿完成2023年度3號、4號發變組檢修工作
2023-05-02 19:38:00
4月27日16時04分,隨著4號機組順利開機并網,西藏開投果多水電有限公司圓滿完成2023年3號、4號發變組檢修工作,機組軸瓦溫度、擺度等各項指標穩定,發變組運行狀況良好。
(3號機組檢修早會 李昕宇攝)
按照“精心準備、精心操作、精心檢修”的要求,檢修前,果多水電公司分專業、分工組完成發變組檢修方案、機組啟動試驗大綱以及檢修文件包的編制、修改。歷經24天,果多水電公司共處理完成預防性試驗、裝置定檢等311項檢修項目,消除10項缺陷,高標準、高質量完成3號發變組C級檢修、4號發變組D級檢修,為完成年度發電目標打下了堅實基礎。
(果多電站機組滿負荷運行 余姣麗攝)

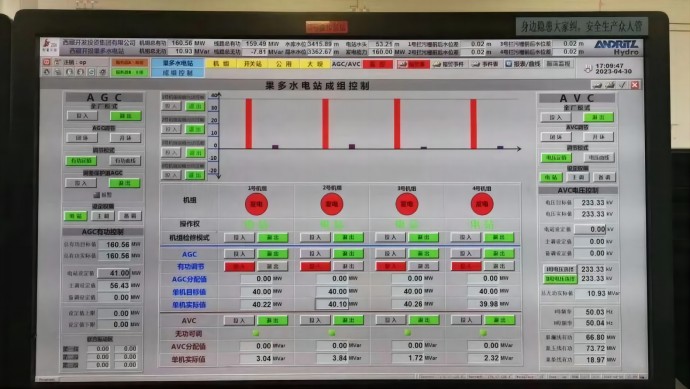

4月30日晚高峰期間,果多水電站4臺機組滿負荷160MW運行,各項工況指標良好。
文稿:胡芳霞、衛冉旭 / 責編:次仁嘎吉 / 校對:陳自聚 / 校核:宋亞東 / 審核:張德利
